1. 示意图及现场照片

室内消火栓系统示意图和室内消火栓主干管安装现场照片分别如图1-13、图1-14所示。

消防管道丝扣连接规范_消防丝接管件_消防管道丝扣连接

图1-13 室内消火栓系统示意图

注:1—室内消火栓;2—消防立管;3—主管;4—消防水泵;5—水泵接头;6—安全阀

消防管道丝扣连接规范_消防丝接管件_消防管道丝扣连接

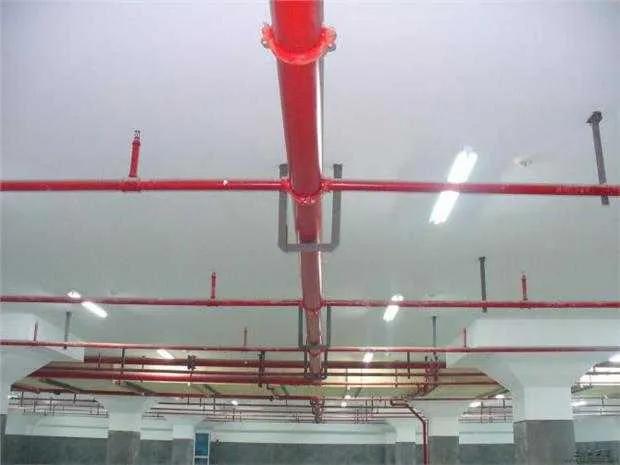

图1-14 室内消火栓主干管安装现场照片

2. 注意事项

①消火栓系统主管安装应按设计要求用管,根据压力要求选用碳素钢管或无缝钢管。需要采用镀锌管件时(主管径在100mm以上,无镀锌管件时采用法兰连接,并在试压后作好标记,拆除镀锌),镀锌前严禁对管道涂油、污染。需拆卸镀锌的管道应先安排施工。

②法兰连接的每根管道长度不宜超过6m,直管段可用链条连接在一起安装,但不宜过长,也可先调直并编号,按顺序吊装。吊装时应先吊装管道的一端,待其稳定后再吊装另一端。

③连接管道紧固法兰时,应检查法兰端面是否清洁,并使用3-5mm橡胶垫片。法兰螺栓的规格应符合规定。紧固螺栓应先在最不利处紧固,然后依次对称紧固。法兰接口应安装在便于拆装的位置。

3. 施工方法详解

工艺流程:检查预留孔标高→安装挂具→安装管道→安装后自检。

具体施工方法与“给水管道及附件安装”中主干管安装方法基本相同。

4.施工总结

① 配水总管、配水管道应采用红色或红色环标识。

②管网安装中断时,应封闭管道的开口。

③焊接前应清除管道接口处的铁锈、污垢、油污。

④ 异径管的焊接:连接时,若两管径之差不超过较小管径的7%,可将较大管端部缩小后焊接在较小管上;若两管径之差超过较小管径的15%,则应加工成异径短管后焊接。

⑤ 管道对接焊缝处不得开设焊接支管的孔,焊缝不得安装在支架上。

⑥管道穿过墙体处不得有接头(螺纹连接或焊接)。管道穿过伸缩缝处应采取防冻措施。

⑦ 碳钢管开孔焊接时,焊缝应错开,并朝向便于观察和维修的方向。

⑧管道焊接时,至少先焊三处,然后检查预留开孔位置、方向、变径等,确认无误后,调直找正,然后焊接、紧固卡箍,拆除临时固定装置。

立管安装

1. 示意图及现场照片

管道穿过混凝土基础示意图和室内消防立管安装现场照片分别如图1-15、图1-16所示。

图1-15 穿过混凝土基础管示意图

注:1—沥青油;2—粘土压实;3—M5水泥砂浆

消防丝接管件_消防管道丝扣连接_消防管道丝扣连接规范

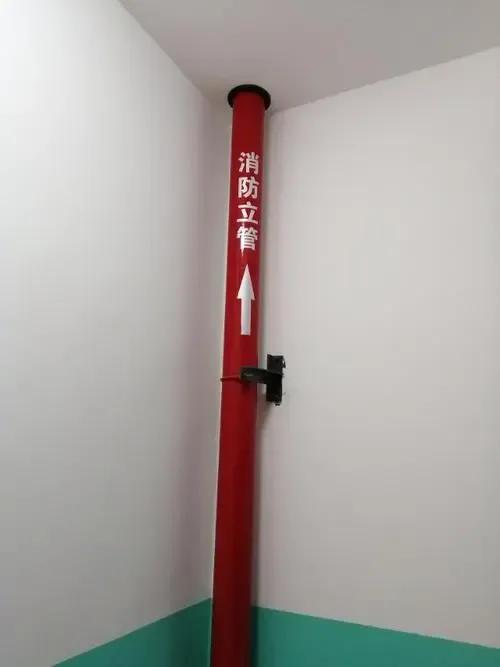

图1-16 室内消防立管安装现场照片

2. 注意事项

①消防系统施工完成后,必须对各部分设备部件采取防护措施,防止接触漏水和破坏原有装修。

②消防管道安装与土建工程及其他管线发生冲突时,不得擅自拆除、改动,必须经设计人员同意,并进行变更协商,妥善解决问题。

3. 施工方法详解

工艺流程:检查预留孔标高→按顺序安装管道及附件→安装后自检。

①根据工程现场实际情况,合理安排、重新排列管井内各类管道的排列顺序,按图纸要求核对、确认各层预留孔及预埋套管的坐标、标高。确定管井内各类管道的安装顺序。

②按照确定的顺序,从主管出口开始向立管末端安装,各管子的连接应符合相应管接头的要求,连接牢固,出口准确到位,方向正确,角度适宜。

③立管暗装在井道内时,应在井道内预埋铁件上安装卡箍固定,管底支架应牢固,防止立管脱落。立管明装时,应在各楼板上预留孔位,立管可随结构插入,减少立管接口。

④立管每层、每趟应自上而下安装均匀的挂线,高度相同;立管在井道内的固定装置应在管井口处用型钢安装。将预制的立管按编号分层排列,依次安装,并与调直时所作的标记对齐。检查预留出口的高度和方向是否正确。支管出口应加装临时螺塞。立管阀门安装方向应便于操作和维修。安装后用铅垂线找正找正,并配合土建封堵楼面孔。

⑤ 管道穿过墙体、楼面时,应按设计要求加套管并密封。

⑥ 管道安装完毕后,根据施工图及各楼层标准线,自检已安装的管道坐标、标高、坡度及预留管口尺寸,确认无误后,调整好各支吊架,固定管道。

4.施工总结

①立管暗装于井道内时,应在井道内预埋铁件上安装卡件固定,立管底部的支、吊架应牢固,防止立管脱落。

②当竖管外露时,应在每层楼板上预留孔洞,可沿结构穿入竖管,减少竖管接口数量。

支管安装

1. 示意图及现场照片

管道支吊架安装示意图和消火栓支管安装照片分别如图1-17和图1-18所示。

消防管道丝扣连接_消防丝接管件_消防管道丝扣连接规范

图1-17 管道支吊架安装示意图

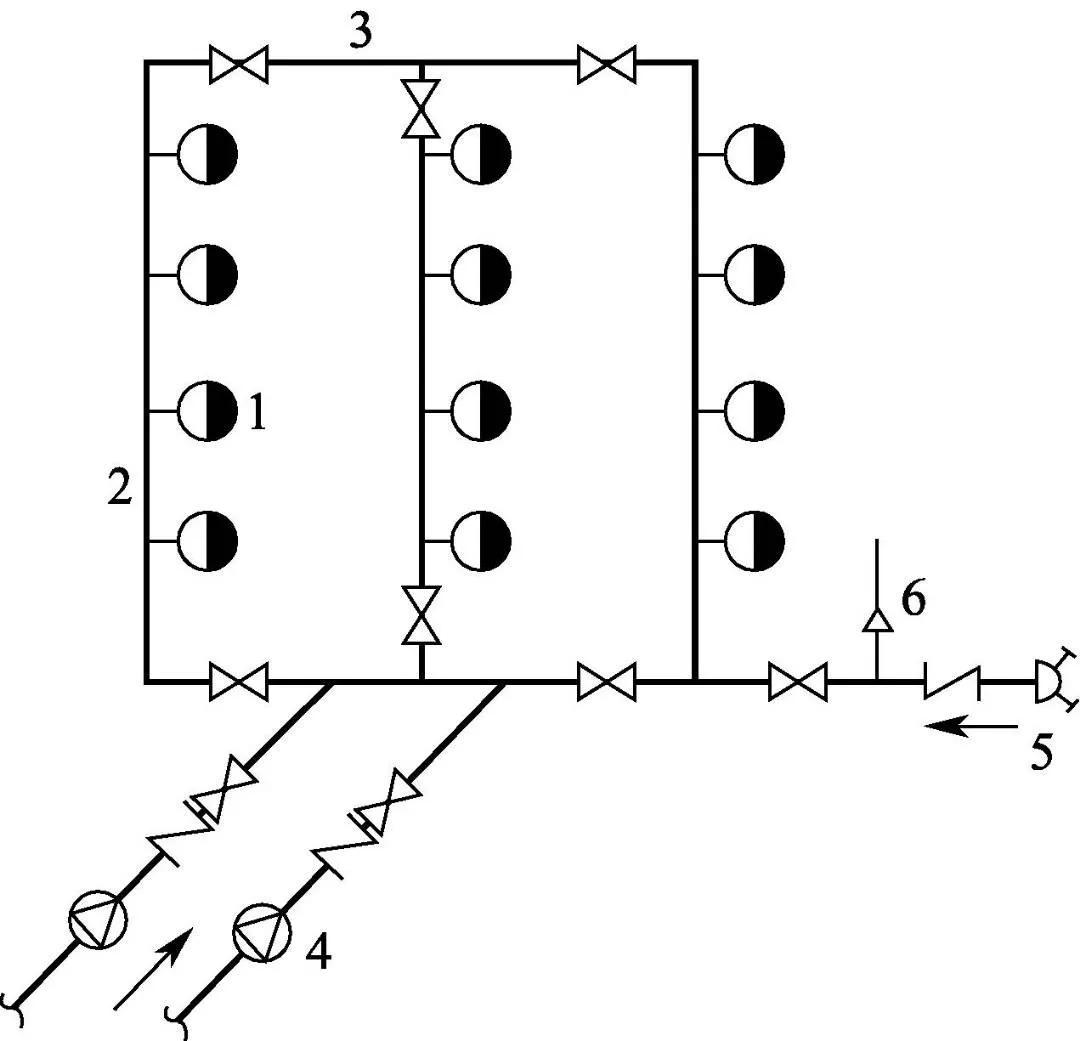

图1-18 消火栓支管安装图

2. 注意事项

①需镀锌的管道应先进行试压、拆解、镀锌后,再进行其它管道的二次安装。

②消火栓箱应符合设计要求(其材质有木质、铁质、铝合金等),消火栓阀门应有单出口、双出口双控等,产品均应具有消防部门颁发的制造许可证和合格证。

3. 施工方法详解

①先安装分层主管。吊装前应预制好各管道的分支预留孔,并对所有预留孔进行临时封堵。调直、检查预留孔位置无误后,按顺序将分层主管、支管从立管预留孔处分级吊装。

②各级支管吊装完毕后,组装前必须用小铁丝拉线找准预留口直管的位置,不合适及时调整。

③楼道顶棚及车库内管道安装应与通风管道位置协调。

④ 喷淋管不同管径连接不应采用隔墙连接,而应采用变径管夹;弯头不应采用隔墙连接,而应采用变径弯头。三通上最多可用一个衬套,四通上最多可用两个衬套。

⑤ 支路水流指示器喷水后,不得连接其他用水设施,并应在各支路安装测压装置。

⑥管道穿过建筑物变形缝时,应装设柔性短管,穿过墙体时应加套管,套管长度不得小于墙体厚度,套管与管道之间的缝隙应用不燃材料填封密实。

4.施工总结

①根据消火栓阀门的坐标、标高,在出口处设置消火栓支管,核对无误后,对消火栓箱体进行稳定,箱体找正稳定后,安装消火栓阀门。消火栓阀门安装于箱体时,应在箱门开启的一侧,箱门应动作灵活。

②有条件时,可与分支主管依次安装上行喷淋头,在其它管线安装完毕后,不宜使用的位置,应先安装上行喷淋头。

洒水及灭火系统安装

1. 示意图及现场照片

室内消火栓系统喷头示意图及施工现场照片分别如图1-19、图1-20所示。

消防管道丝扣连接规范_消防管道丝扣连接_消防丝接管件

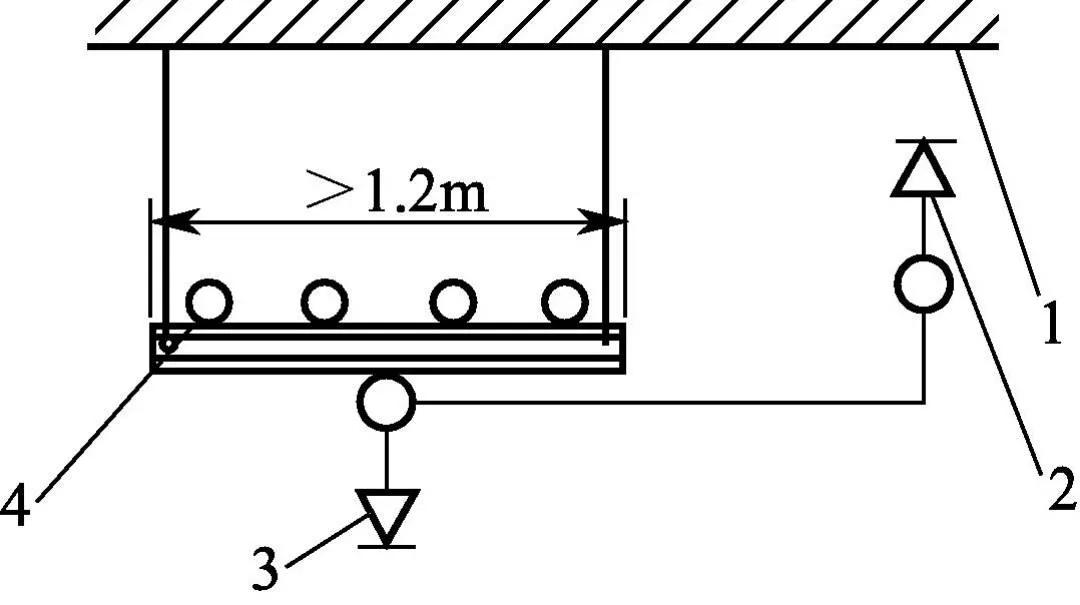

图1-19 室内消火栓系统喷头示意图

注:1—顶板;2—直立喷嘴;3—下垂喷嘴;4—孔管

消防丝接管件_消防管道丝扣连接_消防管道丝扣连接规范

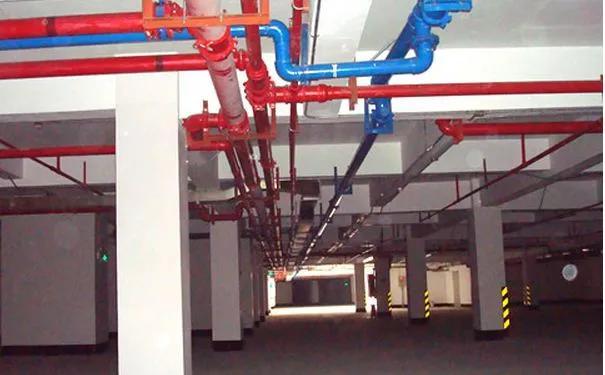

图1-20 喷灌施工现场照片

2. 注意事项

① 消防系统施工完成后,必须对各部分设备部件采取防护措施,防止接触漏水,损坏成品。

②报警阀配件、消火栓箱内配件、各部位仪表等应严格管理,防止丢失、损坏。

③安装时喷头不得污染、损坏吊顶装饰面。

④喷嘴安装后,应采取有效措施防止碰伤或与明火或其他高温物体接触。

⑤注意喷头处是否漏水:原因是系统未试压就将天花板封闭,造成通水后漏水。

⑥喷头安装完毕后、天花板封堵前,必须对系统进行压力试验并办理隐蔽工程验收手续。

⑦ 消火栓箱门关闭不严密,与装饰面结合处不清晰。 其原因是安装不对中或箱门强度不够,造成变形,与土建专业人员结合处处理不当。

3. 施工方法详解

工艺流程:喷水支管安装→喷水器安装→管网系统组件安装→消火栓及箱体、支管安装→消火栓附件安装→工后检测、自检。

(1)喷嘴支管安装

①喷头支管安装是指喷头支管尾段的安装,此段管道不能与支干管同时、按顺序完成。

②吊顶上安装喷头应与吊顶装修同步进行。吊顶龙骨安装完成后,根据吊顶材料厚度确定喷头预留口标高,根据吊顶装修图确定喷头坐标,使支管预留口准确定位。吊顶上未安装喷头的支管应安装挂线,材料必须准确切割,确保安装后喷头支撑管垂直向上或向下,喷头呈水平、垂直线。

③ 喷头管径常为25mm,喷头末端接有25mm×15mm的变径管。管夹口应与天花板装饰层平齐,拉格线即可裁料安装。支管末端弯头应在100mm内固定,防止喷头与天花板接触不牢及上下晃动。支管安装完毕后,需用螺塞旋紧管夹口,密封严密,为系统试压做好准备。

(2)喷嘴安装

①检查喷嘴的规格、类型、使用温度是否符合设计要求。检查喷嘴位置是否准确,喷嘴中心是否成一排。

②使用专用扳手(叉型)安装喷头,填充物应为聚四氟乙烯胶带。喷头两翼应成排安装,楼道内单排喷头两翼应水平安装。护口应紧贴天花板,在人员能接触到的部位应安装喷头保护罩。安装过程中不得损坏或污染天花板。

③喷头的布置、防护面积、喷头间距及与墙、柱的距离应符合设计或规范的要求。安装水幕喷头时,注意面向防护对象,在同一配水支管上安装相同口径的水幕喷头。

(3)喷水管支、吊架的安装应符合设计要求,如无明确规定,应遵循以下原则进行安装:

①支架的位置不应妨碍喷头的喷射效果,一般支架与喷头距离应大于300mm,采用圆钢支架时支架与喷头距离最小应为70mm,不宜大于750mm。

②对于直管段,相邻两个喷头之间不应少于一个吊架,当喷头间距小于1.8m时,可间隔设置吊架,但吊架间距不应大于3.6m。

③为防止喷头洒水时管道发生较大晃动,应在主管、立管、支管端部加设防摇固定支架。主管或分层主管可位于直管段中间,主管与端部距离不宜大于12m。当管道改变方向时,应加设防摇支架。

④防摇固定支架应能承受管道、零件、阀门和管内水的总重量和50%的水平推力而不损坏或永久变形。垂直管道应在两个方向设置防摇固定支架。

(4)管网系统部件安装

①报警阀组的安装。应安装在明显、便于操作的位置,距地面高度应在1m左右。报警阀处地面应有排水措施,环境温度不应低于5℃。报警阀组的安装应符合产品说明书及设计要求。控制阀应有启闭指示装置,阀门应处于常开状态。

②水流指示器的安装。一般安装在各楼层的水平支主管上或某一区域的支主管上,应水平垂直安装,倾斜度不宜过大,以保证叶片的灵敏动作。水流指示器前后应有5倍安装管径长度的直管段。安装时应注意水流方向应与指示器箭头一致。国产产品可直接安装在螺纹三通上,进口产品可在主管口处用固定卡箍紧固。水流指示器适用于安装在管径50~150mm的管道上。

③设置节流装置。在高层消防系统中,为防止较低楼层的洒水喷头和消火栓流量过大,可采用减压孔板或节流管等装置进行平衡。减压孔板宜安装在直径不小于50mm的水平管段上,孔口直径不应小于安装管段直径的50%。孔板宜安装在水流弯头下游侧的直管段上,距弯头的距离不应小于安装管段直径的2倍。当采用节流管时,其长度不应小于1m。

④水泵耦合器的安装。应按设计选用规格,安装位置应有明显标志,阀位应便于操作,耦合器附近不应有障碍物。应按系统工作压力设​​置安全阀,防止消防车超压而损坏室内管网及部件。耦合器应设有排水阀。

⑤报警阀附件的安装。此项应在出厂前完成。延时装置安装在闭式喷水灭火系统上,以防止误报警。可按说明书和装配图安装。应安装在报警阀和水力报警器之间的信号管上。水力报警器安装在报警阀附近,与报警阀连接的管道应为镀锌钢管。

(5)消防栓、消防箱、支管的安装

①安装消火栓支管,根据消火栓阀门坐标、标高确定消火栓阀门位置,核对无误后稳定消火栓箱。

②对于隐蔽式消火栓箱,应先核实预留孔位、尺寸,对不合适的应予以修正;然后将消火栓箱预置于孔内。确认无误后,用专用设备在管道经过的消火栓箱上钻孔,如箱体上预留通孔,应将孔内的铁皮敲掉。孔位尺寸要合适,保证管道从中心通过;确认位置无误后,进行稳定安装。先用砖、石块将消火栓箱固定,位置准确,箱体平整牢固。消火栓支管安装完毕后,应与土建协调,对孔进行填堵。

③对于明装的消火栓箱,先用专用工具在箱体背面四角适当位置开螺栓孔,大小要合适;再用专用工具在管道穿过的消火栓箱上开孔。如箱体有预留通孔,应将孔内铁皮敲掉,孔的大小要合适;确定消火栓箱的安装位置,确保安装后箱体平整牢固,穿过管道居中;在墙体相应位置安装固定螺栓(可用膨胀螺栓)或支架(可用焊接或冲孔),位置要正确、牢固。稳定地安装消火栓箱。在轻质隔墙安装消火栓箱时,应采取加固措施。

④箱体找正、稳定后,安装消火栓阀门。消火栓阀门口应朝外。安装在箱体一侧时,应安装在有门开启的一侧,并应开启灵活。

⑤将消火栓支管穿过箱体的孔洞封好,使之与箱体贴合,无明显缝隙,平整度、颜色应与箱体一致。

⑥工程完工后,先安装消火栓箱框、箱门,再放置消火栓配件。箱门应启闭灵活,门框接触应紧密,无明显缝隙,应平整牢固。

(6)消火栓附件安装

①交接前,应将消防水带折叠后放在吊架、托盘、支架上或用双头卷绕法卷紧在箱内。消防水带应垂直放置在箱内。自救水带和水带应放在吊卡上或箱底。

②消防水带与水枪快速接头的连接,一般采用卡箍连接,在内侧绑两根14号钢丝。

③安装电气控制按钮时,应注意与电气专业人员协调施工。

(7)一般在无采暖设施或环境温度高于70℃的地区,应采用干式或预作用式自动喷水灭火系统。干式或预作用式自动喷水灭火系统的喷头安装前,应进行试压和冲洗。对于有压力的管道,还应进行气压试验,有条件的可用空压机对管道进行吹扫。

(8)施工后检测和自检

①管道系统强度及严密性试验

a.管道系统强度、严密性试验(水压试验)可分层、分区、分段进行。地埋管、吊顶管、保温管等隐蔽管道在隐蔽前应单独进行水压试验。管道系统安装完毕后应进行全面的水压试验。

b.管道通水时,最高点应有排气装置。试验区最高点和最低点应安装压力表,精度不低于1.5级,量程为试验压力值的1.52倍。管道通水后,检查管道有无泄漏。法兰、阀门、卡箍等处若有泄漏,应在加压前紧固;加压后泄漏的部位应做好标记,卸压后处理,必要时排空。

c.有吊顶区域的自动喷水灭火系统在封顶前应进行试压。为不影响吊顶装修进度,可分层分段进行试压。试压后应对管道进行冲洗。试压合格后方可封顶。封顶时应在吊顶材料管夹口处开30mm孔,露出预留口。吊顶装修完毕后,应将螺塞取下,安装喷头。试压合格后,应及时办理验收手续。

②管道冲洗:管道系统试压完毕后、安装喷头前,应对管网进行冲洗。冲洗可随试压连续进行,冲洗水的流量和流速不应小于系统设计流量和流速。管网冲洗应连续进行。冲洗前应将系统内的流量减压孔板、过滤装置拆除,待冲洗水质合格后再重新安装。冲洗的水必须有排放去向,不得损坏其它成品。

③室内消火栓系统安装完毕后,应在屋顶(或水箱间)抽取试验消火栓1个,在首层抽取2个消火栓进行现场试射,消火栓口压力、满水柱、水枪喷射距离等均须符合设计要求才算合格。

④消防系统供水及调试应满足消防部门的试验要求。消防水泵应接通电源并进行试验,最不利点处喷头及消火栓的压力、流量应符合设计要求。消火栓系统调试应符合下列条件。

a.消防水池、消防水箱具有设计水量。

b.系统电源正常;消防给水设备单机试车已完成,并满足设计要求。

c.消火栓系统管网充满水;压力符合设计要求;各系统元件无泄漏。系统配套的火灾自动报警装置处于准工作状态。

⑤消火栓系统调试。消火栓(箱)位置应符合消防验收要求,标志明显,消防栓水带进出方便,开启灵活无渗漏。开启消火栓系统最高点和最低点的消火栓,进行消火栓喷水试验。当消火栓出口喷水时,信号能及时传到消防中心,启动系统水泵。消火栓出口压力>0.5MPa,水枪满水柱应符合设计及验收规范要求。按下消防按钮后,消防泵准确运行。

⑥喷淋系统调试。启动最不利点喷头或打开末端试水装置阀门,以0.94~1.5L/s的流量喷水,水流指示器、压力开关、水力报警器、消防泵及时动作,发出准确信号。

4.施工总结

① 安装喷头时,不得拆卸、改造喷头,严禁在喷头上添加任何装饰涂层。

②安装喷嘴时应使用专用扳手,严禁用喷嘴架拧紧,当喷嘴架或防溅板变形或释放元件损坏时,应使用同规格、型号的喷嘴进行更换。

③对于安装在易受机械损伤处的喷嘴,应设置喷嘴保护罩。

④当喷嘴公称直径小于10mm时,应在配水总管或配水管上安装过滤器。
